“铁军”展雄风 开启新征程
发布日期:2018/4/22   点击次数:722

——国网湖南输电检修分公司、打响新成立后湖南境内特高压锦苏线首次停电检修战


■ 撰文摄影  刘辉军  罗邦维

2017年12月28日,国网湖南输电检修分公司正式挂牌成立,其前身为享誉“工程铁军”的国网湖南省电网工程公司。国网湖南输电检修分公司是为贯彻落实国家电网公司全面深化国有企业改革总体要求,国网湖南省电力有限公司奋力推进基建队伍优化整合转型而组建的,是全国第一家输电检修公司。该公司所辖线路横跨湘黔,纵贯湘粤,特高压输电线路运维长度列国网系统第四,所辖500千伏及以上超特高压输电线路共计73回,回长7748.42千米,杆塔19917基。其中,±800千伏特高压锦苏线于2012年12月投运,起于四川锦屏,止于江苏苏州,途径四川、重庆、湖北、湖南、江苏等8个省、市,全长2058公里。

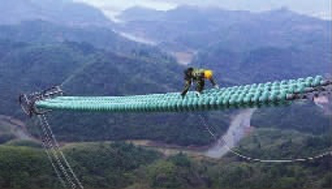

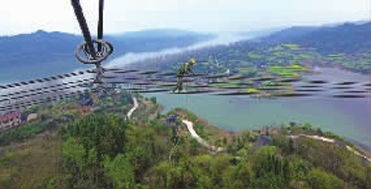

3月21日,由国网湖南输电检修分公司运行维护的±800千伏特高压锦苏线2018年度停电检修作业正式拉开序幕,该公司运行维护的锦苏线线路全长254.342千米,共计560基杆塔,这是该公司新成立后首次开展的湖南境内特高压线路停电检修工作。

本次锦苏线停电检修3月21日开始,计划在4月9日结束,检修内容包括登塔检查、走线检查、清扫绝缘子、紧固耐张引流板螺栓、绝缘子零值检测、模拟串污秽取样、运行绝缘子串污秽取样、消除常规缺陷、“三跨”位置耐张线夹检测、拆除废弃监测装置等10项常规检修项目、“三跨”治理工程、绝缘子加装锌环治理2项大修技改项目、跨越黔张常铁路迁改工程迁改工程1项。

该公司高度重视此次停电检修作业,按照国网湖南省电力有限公司要求,多次组织相关部门、单位召开“大修技改推进会”,明确各级职责分工,协调处理各个环节问题;在2月份提前安排专人到检修地点现场勘察,提前预控危险点;针对检修过程中出现的技术难题认真分析,结合以往特高压线路检修工作经验以及本次停电检修工作时间、任务、风险、地点、气候等特点,确定切实可行的方案和实施、控制措施。作为湖南省内最高电压等级线路,锦苏线的安全稳定运行对整个湖南电网的运行和安全生产的影响极大,本次停电检修旨在全面提升输电设备和线路的健康水平,对消纳西部清洁水电,缓解华东电网供电的紧张局面具有重要意义。
